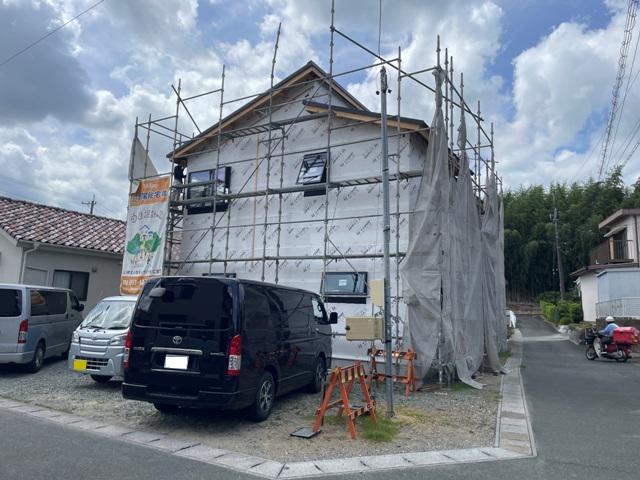

・夏季休暇を頂きありがとうございます。 外壁下地(透湿防水
シート)を貼り建物構造材を雨水にて濡らす事が無くなり、
内部工事を進めています。

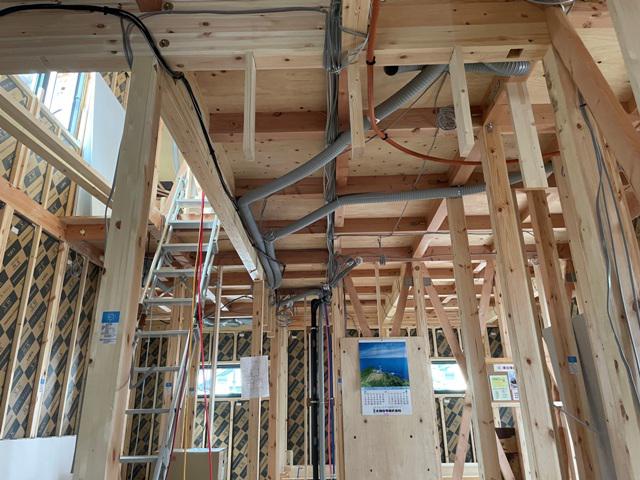

・17、18日24時間換気ダクト配管し気密測定を受けました。
換気ダクト類の外壁貫通部防水処理を予定しています。

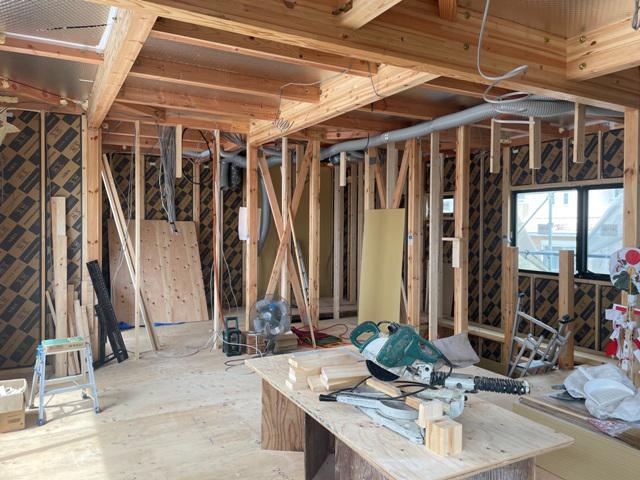

・内部木工事、2階より天井下地組み及びボード貼りを進めて
います。
★先週の工事★

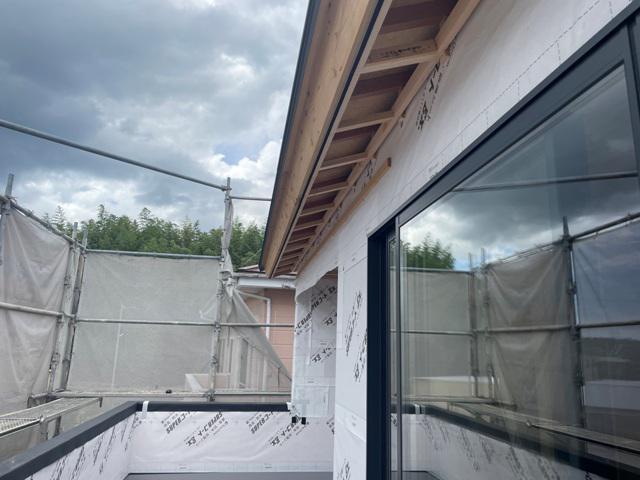

木工事(軒天下地組み及び軒天ボード貼り、2階天井下地組み、
天井ボード貼り、他) 24H換気ダクト配管、気密測定
★今週の予定工事★
木工事(軒天ボード貼り、外壁サイディング下地材打ち、他)
ユニットバス据付
