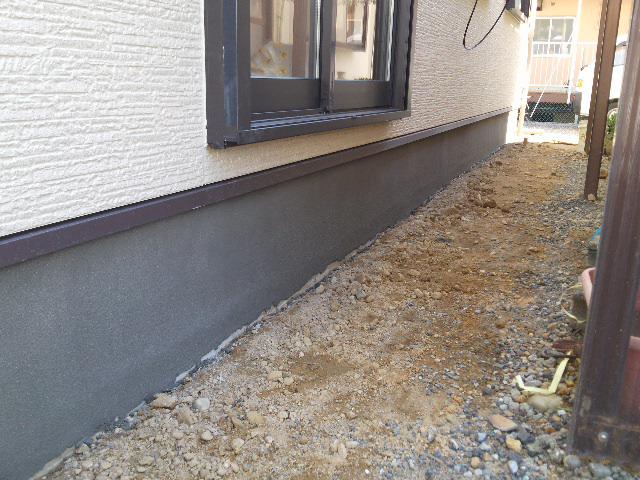

・外部工事、基礎幅木モルタル塗り、給排水・給湯、雨水配管
埋設を進めています。配管後エコキュートのベースコンクイート打ちに入
ります。

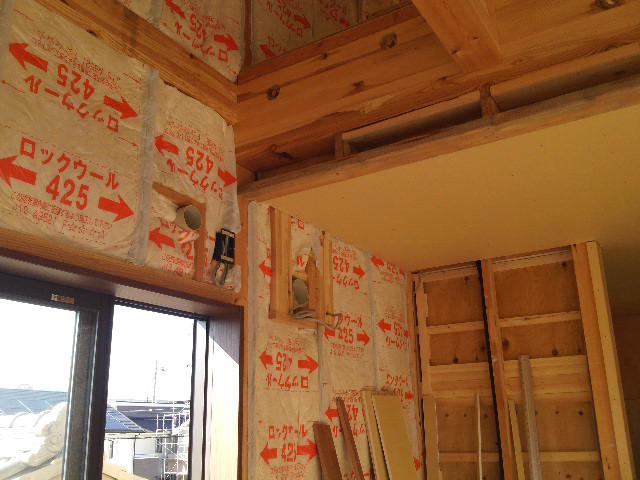

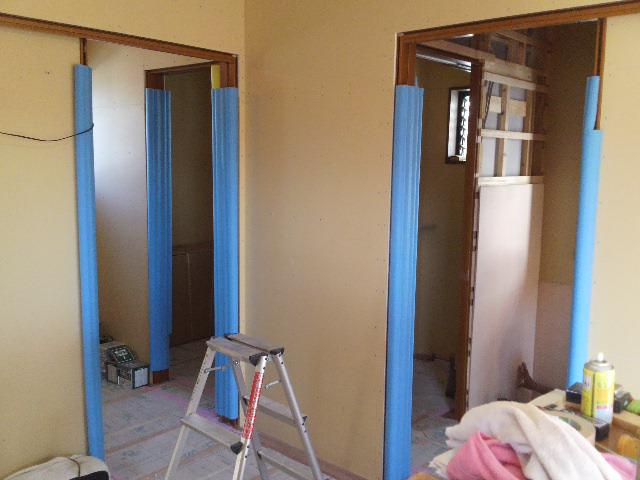

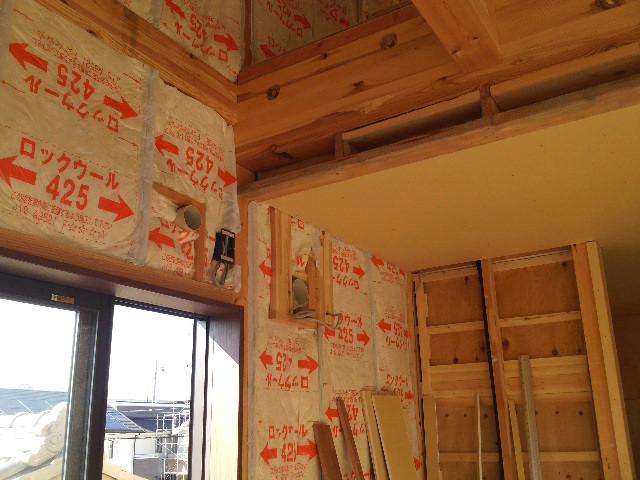

・木工事、ドア開口枠、壁下地(胴縁)取付をし、壁ボード貼りが
進み2階も各部屋が間仕切りらて行きます。23日はキッチン据
付を行います。
☆先週の工事☆
木工事(壁下地胴縁打ち、壁ボード貼り、ドア開口枠取付、
階段造作、他) 外部給排水、給湯、雨水排水
左官工事(基礎幅木塗り)
☆今週の予定工事☆
木工事(壁下地胴縁打ち、壁ボード貼り、階段造作、他)
キッチン据付 外部給排水、給湯、雨水排水
エコキュートベースコンクリート
