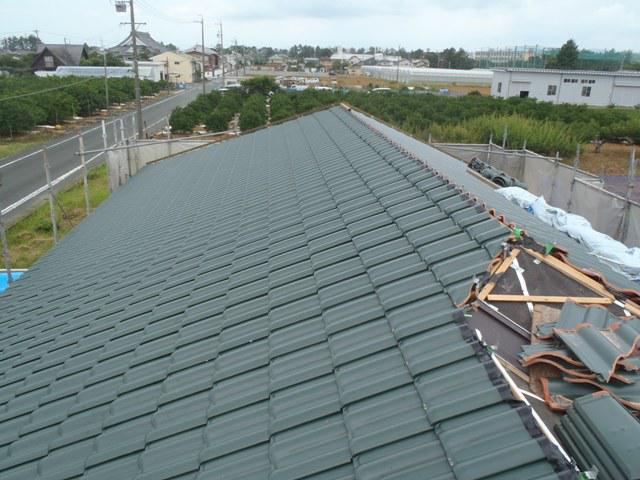

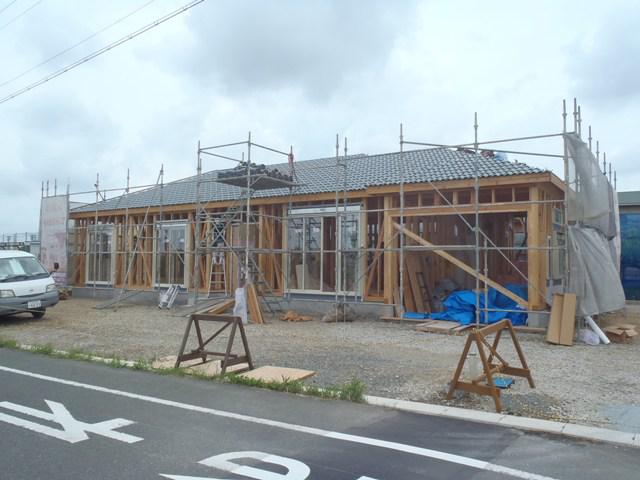

・屋根工事、全体の7割程まで平瓦を葺き進みました、残り
3割を葺き終えましたら棟瓦葺き、漆喰塗りと進めて行きます。 15日防腐防虫処理を行い17日検査機構(中間検査)保証機構
JIO(構造検査)を受け外壁下地シートを建物を覆う様に貼りま

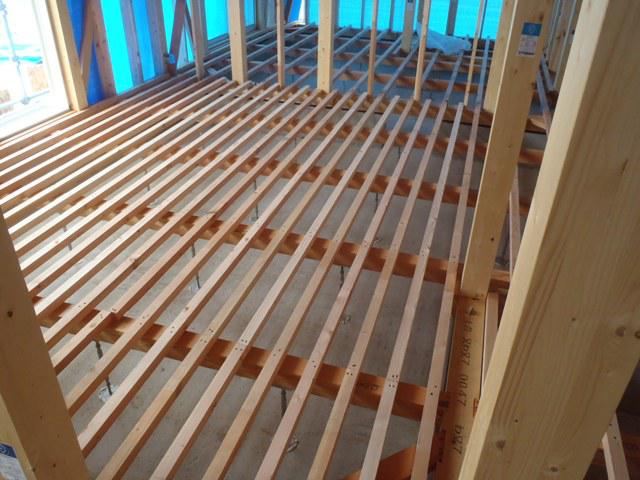

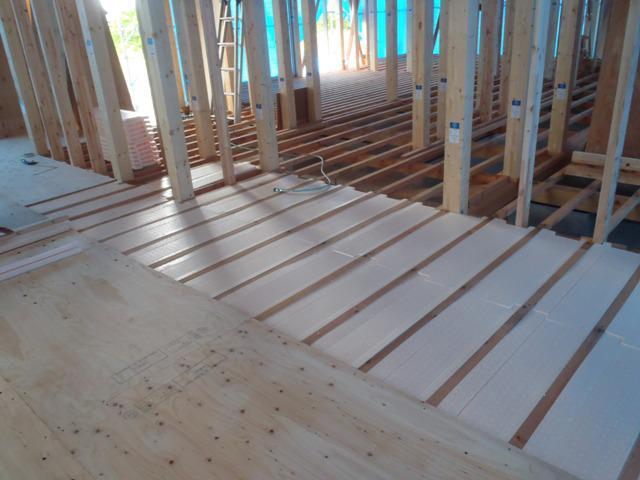

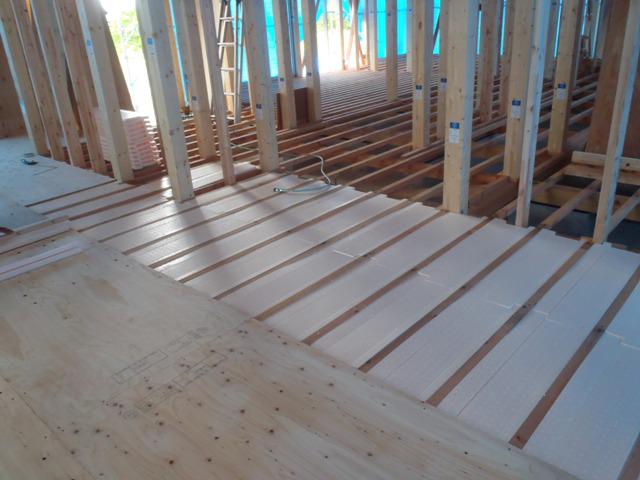

した。木工事、床下地組みを終え床断熱材入れ、床下地合板
本締めを進めています。
☆先週の工事☆
木工事(1階床下地補強、軒天下地組み、防腐防蟻処理、
中間検査準備、他)
屋根工事(瓦葺き、棟瓦葺き、他) 中間検査
外壁シート貼り、土台水切り
☆今週の予定工事☆
木工事(床断熱材入れ、床下地合板本締め、天井
下地組み、他) 内部電気配線・配管
電動シャッター取付
