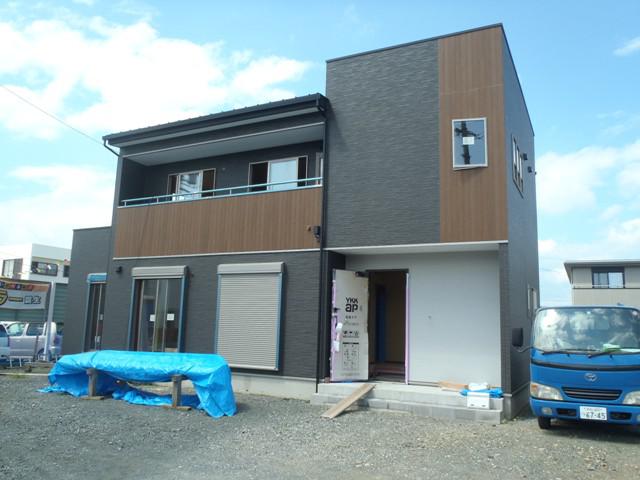

・ようやく梅雨明けとなりそうで、外部工事 給排水・雨水
管埋設進めています、エコキュート配管、ベースコンクリート打ち、玄関・
ポーチタイル下地へと行います。内部木工事、階段造作・2階
廊下廻りを残し内部造作が進んでいます。
☆先週の工事☆

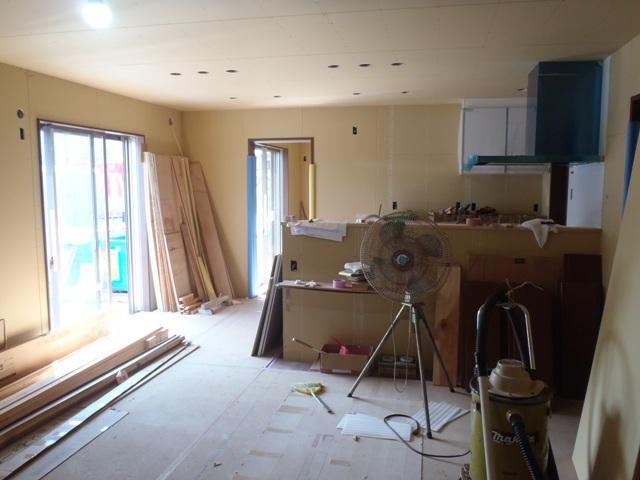

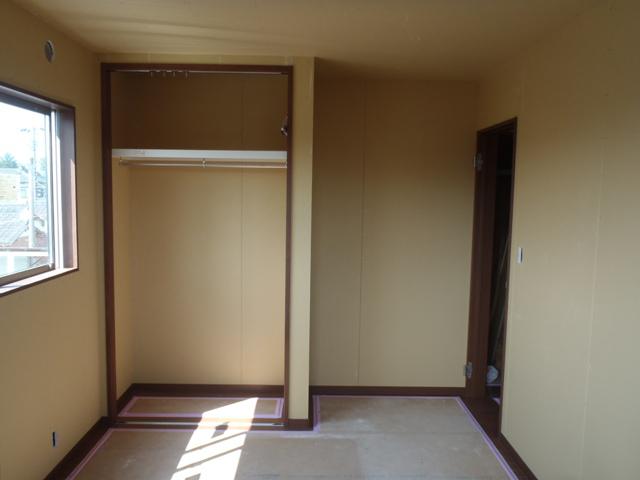

木工事(1・2階、壁下地合板・プラスターボード貼り、
ドア枠取付、固定棚取付、階段造作、他)

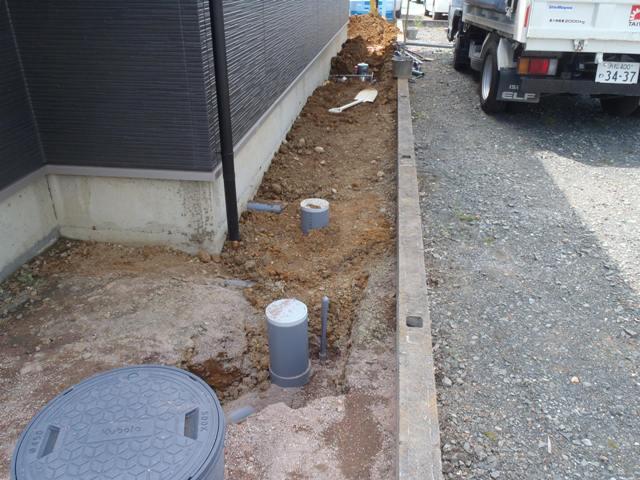

外部給排水・エコキュートベースコンクリート、玄関ポーチタイル下地
☆今週の予定工事☆
木工事(固定棚取付、階段造作、造作棚類加工、
建具吊込、他)
内装工事(クロス下地、クロス貼り、クッションシート、他)
