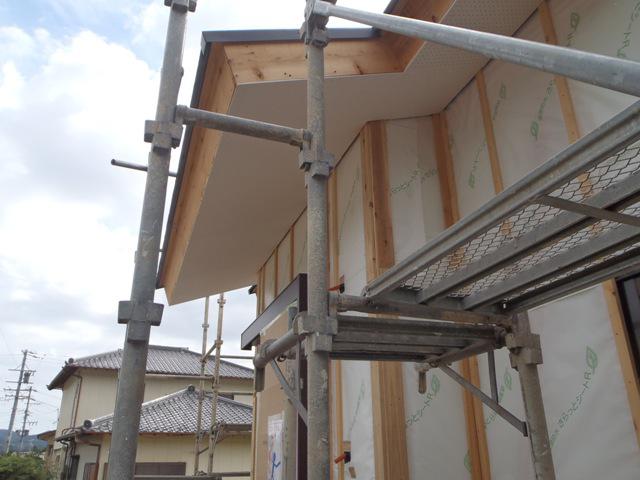

・大工工事、軒下部(軒天)ボード貼り、天井下地組み・天井

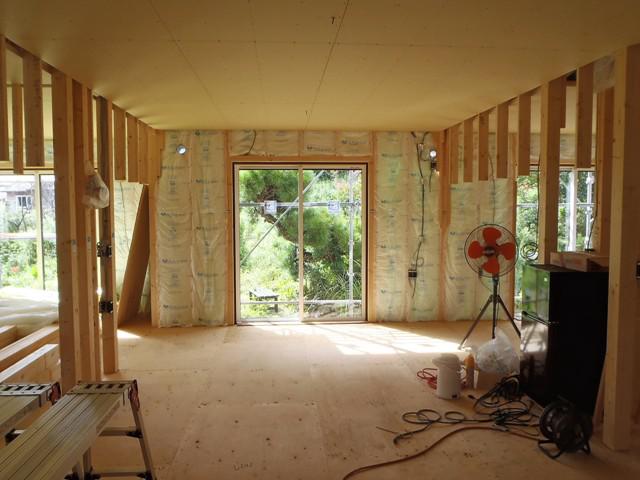

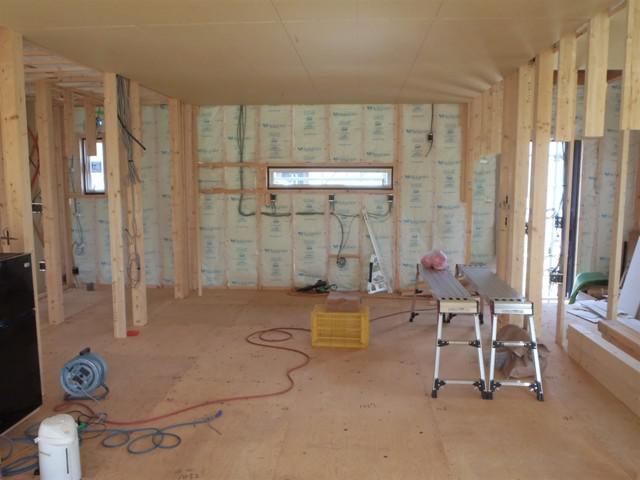

断熱材入れ、天井ボード貼りと進めています。
木工事と並行して電気配線・配管、給排水・給湯配管を行い
ました。
・棟梁、上棟手伝いの為18日まで現場を離れます。来週、太陽
光発電の配線工事、19日ユニットバス据え付けを予定して
います。
☆先週の工事☆
木工事(軒天下地組み及び軒天ボード貼り、天井断熱材入れ、
天井プラスターボード貼り、他)
内部電気配線、配管、換気ダクト、エアコンスリープ入れ
☆今週の予定工事☆
木工事(床フローリング貼り、窓枠・ドア開口枠組み立て、他)
太陽光配線 ユニットバス据付 保証機構JIO外装下地検査
