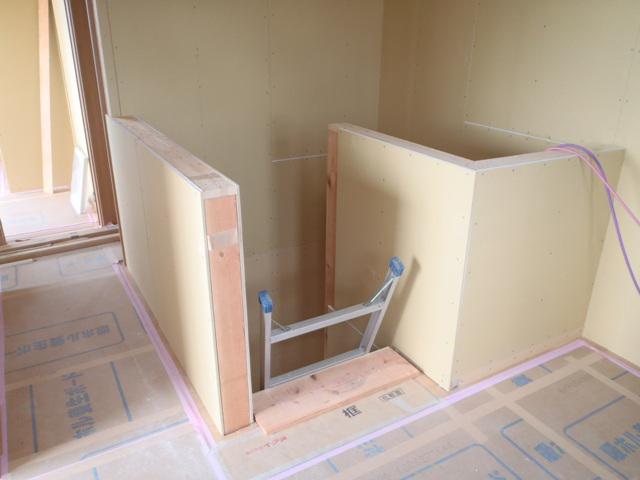

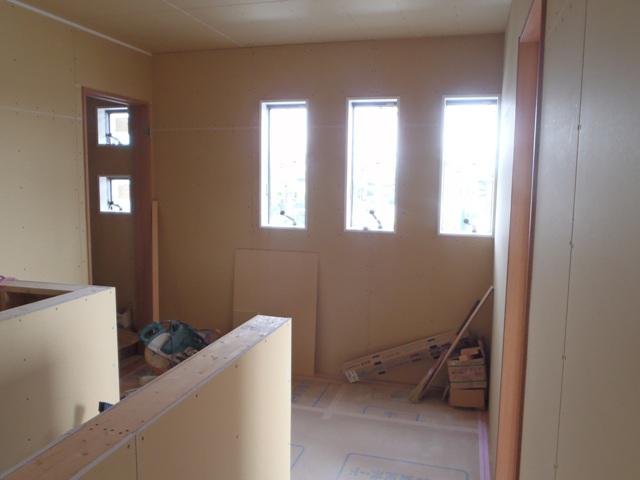

・木工事、2階ドア開口枠取付、壁プラスターボード張りを終え、
階段幅木取付、幅木・回し縁取付を進め1階へと回し縁・幅木
取付を予定しています。棟梁、19日から23日まで上棟の為
現場を離れます。

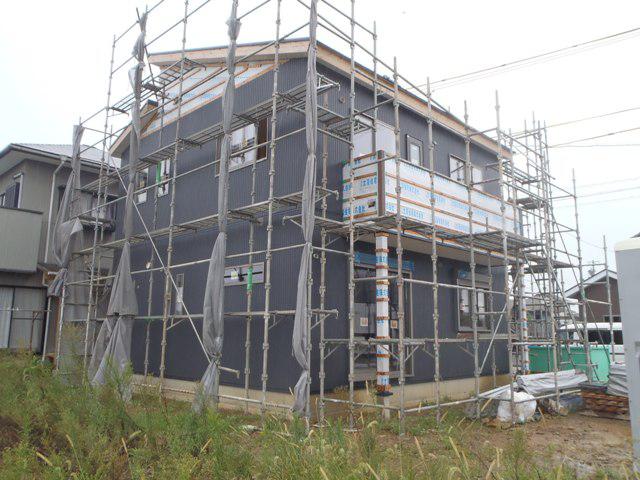

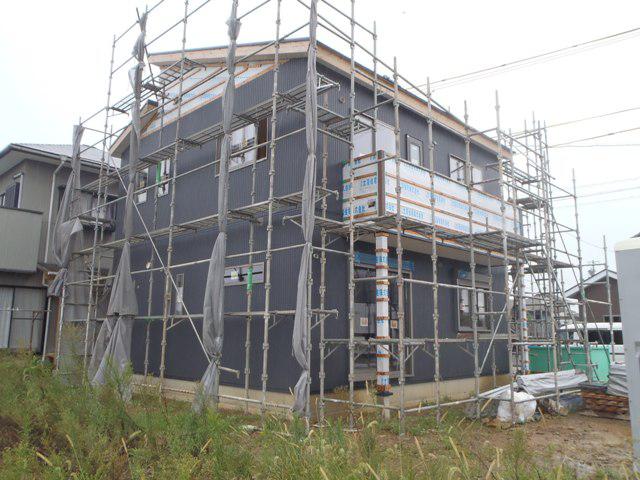

・外部工事、サイディング貼り、7割ほど進んでいます。天候がすぐ
れず工事の進捗ご迷惑をおかけしています。
☆先週の工事☆

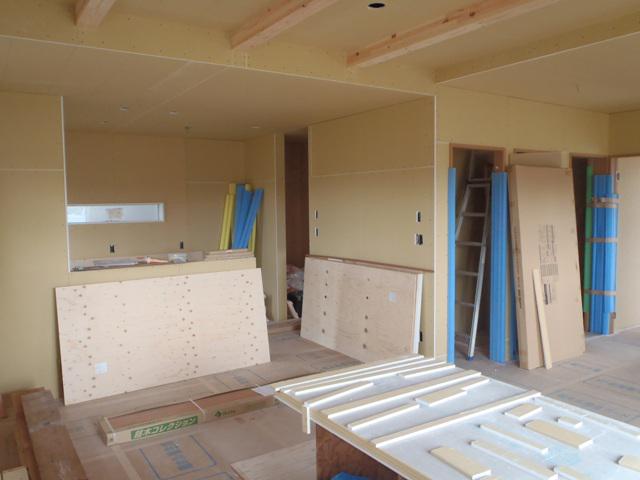

木工事(2階内部造作、幅木・回し縁・階段笠木取付、他)
外壁工事(コーナー役物取付、平板サイディング貼り、他)
☆今週の予定工事☆
木工事(1階幅木・回し縁、カウンター笠木取付、他)
外壁工事(平板サイディング貼り、窓サッシ廻り・ジョイント部
コーキング打ち、他)
