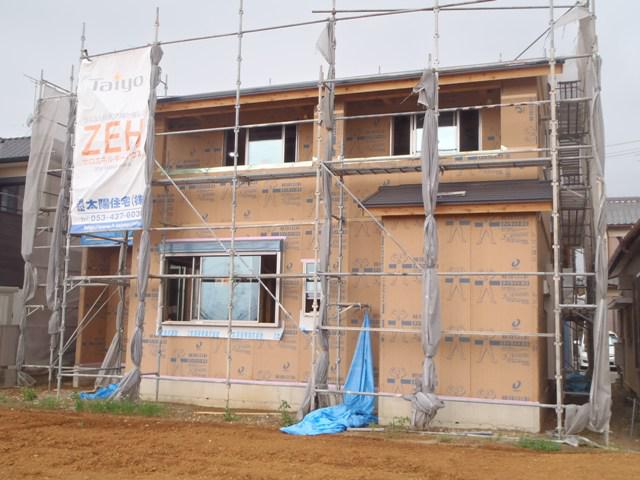

・木工事、外壁面材貼りが残す所わずかとなりました。外壁下地
シート貼りに入ります。

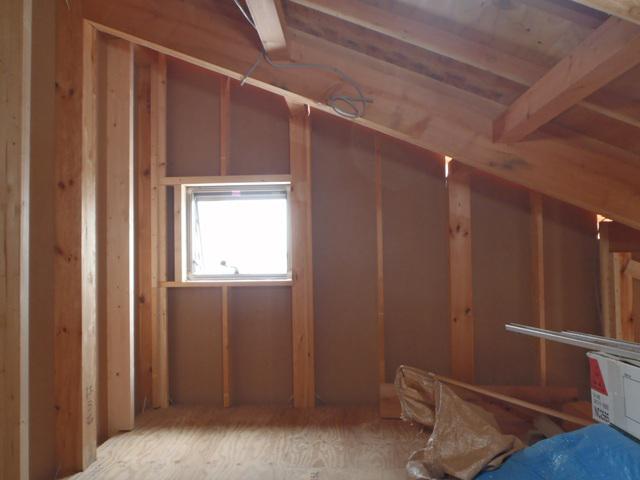

・屋根断熱下地・通気スぺーサー取付にも取り掛かり5・6日
に断熱吹き付け工事に入ります。吹き付け後、2階床フローリング

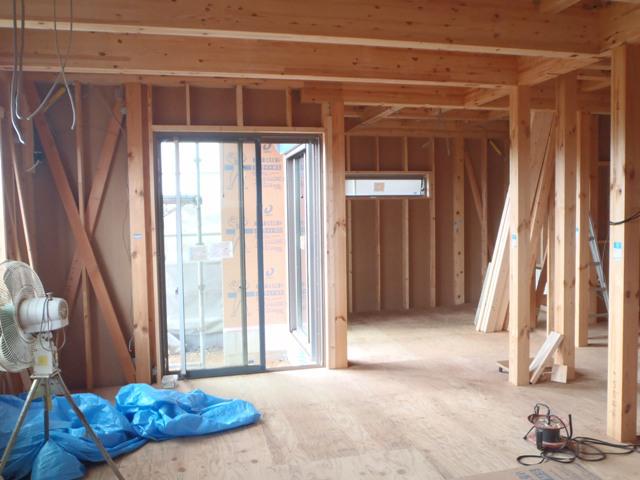

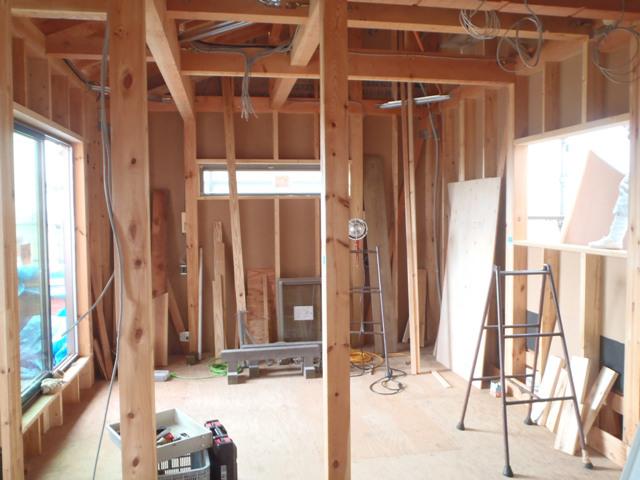

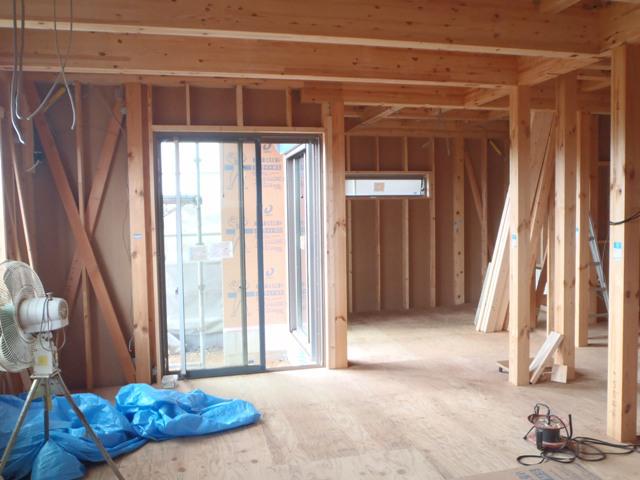

貼り、壁ボード・窓枠・建材搬入と内部造作を進める予定です
☆先週の工事☆
木工事(窓サッシ取付、外壁面材、屋根断熱下地・通気
スぺーサー取付、他) 電気工事、換気扇ダクト配管
☆今週の予定工事☆
木工事(屋根断熱材下地・通気スぺーサー取付、2階床
フローリング貼り、他)
屋根・壁吹き付け断熱工事
外壁下地、防湿防水シート貼り
